海湾消防火灾自动报警系统接线施工需严格遵循GB 50166《火灾自动报警系统施工及验收标准》及海湾设备原厂技术规范,整体布线接线是系统稳定运行的基础,所有施工环节需统一标准、规范工艺,杜绝接线隐患。本规范适用于海湾全系列火灾报警控制器、现场探测设备、联动设备的整体布线与基础接线施工,是所有分项设备接线的通用准则。

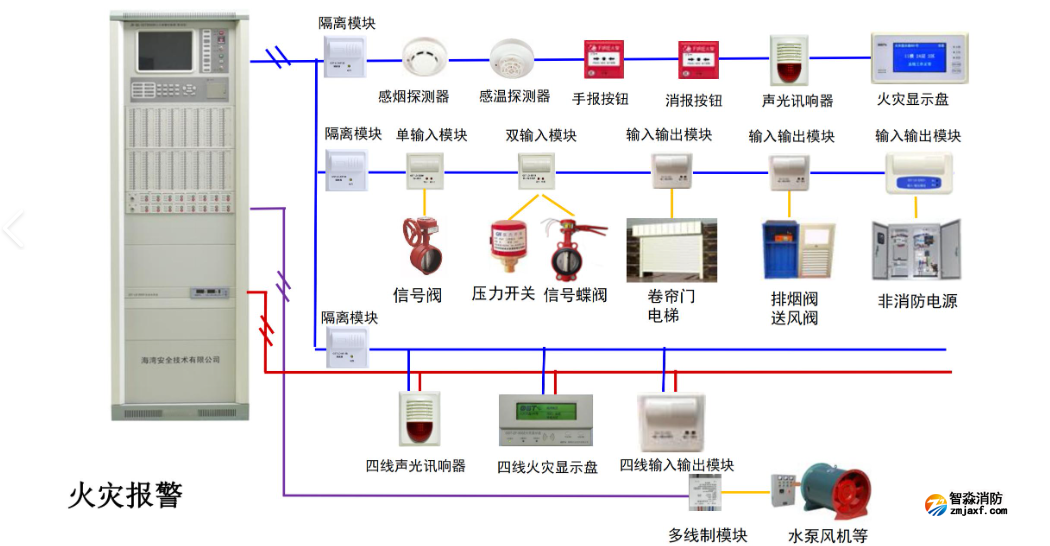

在线材选型方面,海湾消防系统明确规定,信号总线统一采用ZR-RVS 2×1.5mm²多股铜芯绝缘双绞阻燃软导线,电源线采用ZR-RVS 2×2.5mm²阻燃双绞线,高危场所、高层建筑需升级为WDZN低烟无卤耐火线缆,保障火灾场景下线路完好性。线材颜色需统一区分,信号总线常规采用红蓝双色线,24V电源线采用红黑双色线,全程颜色一致,便于后期检修排查。所有线缆铜芯纯度需达标,无断芯、氧化、破皮等缺陷,绝缘层耐压强度满足消防电气施工标准。
管路敷设与线路隔离是接线施工的核心前置要求。系统所有传输线路必须采用金属管、阻燃硬质塑料管或封闭式金属线槽保护,严禁裸线敷设。不同电压等级、不同电流类别的线路严禁同管敷设,报警信号总线、24V联动电源线、消防直启线、通讯线需分管路独立布线,杜绝电磁干扰。同时,不同防火分区的报警线路不得穿入同一根管或同一线槽槽孔,避免火灾跨区蔓延引发线路故障。管路敷设需遵循间距标准,管路无弯曲长度超30m、1个弯曲超20m、2个弯曲超10m、3个弯曲超8m时,必须增设专用接线盒,保证线路敷设顺畅、接线便捷。
线路敷设工艺上,海湾系统总线采用树形敷设方式,无需环形布线,但分支数量不宜过多,单回路敷设长度不宜超过1000m,回路环阻需控制在40Ω以内,线路过长时需增大线缆截面积或加装回路中继器,保障信号传输稳定。管内、线槽内导线严禁出现接头、扭结、挤压破损,所有线路接头必须设置在专用接线盒内,采用焊接或端子压接方式连接,绝缘包裹严密牢固。线缆敷设完成后需预留合理余量,设备端预留15-20cm余量,控制柜端预留30-50cm余量,便于设备安装、调试与后期维修。
接线基础工艺要求严格,所有导线剥线时不得损伤铜芯,剥线长度适配端子规格,压接紧实无松动、无虚接、无外露铜芯。控制柜内配线整齐有序,分层绑扎固定,无交叉缠绕,走线横平竖直。所有接线端子一孔一线,严禁一孔多线、虚压、漏压,螺栓紧固力度适中,防止长期运行松动打火。接线完成后需统一粘贴线缆标签,标注回路编号、设备类型、点位编号,标签清晰耐久、统一规范。
线路检测验收是整体接线的收尾关键环节。接线施工完毕后,需使用兆欧表检测线路绝缘电阻,线间、线对地绝缘电阻值不得小于20MΩ,摇动速度保持120r/min,读取1分钟稳定数值。同时用万用表检测回路环阻、线路通断,排查短路、断路、接地故障。严禁带电接线、带电改线,所有接线操作必须在设备断电状态下进行,检测合格后方可接入设备调试,确保整个系统布线接线符合安全与运行标准。
